Фундамент для ворот откатного типа

Определение возможных нагрузок на конструкцию

Наибольшие нагрузки на фундамент происходят в то время, когда подвижная створка находится в почти закрытом положении. В этот момент плечевое усилие от веса створки максимальное. После того, как ворота закрылись, их дальняя от фундамента часть попадает в уловитель и нагрузка с обеих сторон уравновешивается.

Бетонный столб, который расположен ближе к проему ворот, служит опорной точкой, воспринимающей наибольшую часть нагрузки, направленной почти вертикально вниз. На второй столб, удаленный от проема, приходится нагрузка, направленная в противоположном направлении. Поэтому для лучшей устойчивости его рекомендуется заливать под углом до 15˚ по отношению к вертикали.

Прочность горизонтального несущего пояса рассчитывается как сопротивление на изгиб обычной армированной бетонной балки. При этом сила, направленная вертикально, соответствует массе ворот, умноженной на соотношение рабочей ширины створки к длине вылета этой горизонтальной балки.

Фундамент под откатные ворота своими руками – пошаговая инструкция

Сооружение основания под такие ворота – процесс серьезный и довольно трудоемкий, но соорудить его можно своими силами, если выполнять все действия последовательно и придерживаться описанной выше технологии заливки.

Можно выделить следующие этапы работ:

  1. Составление схемы с учетом всех параметров будущего основания (размера ворот и проема, длины, глубины и ширины траншеи, степень промерзания грунта).
  2. Выкапывание ямы под заливку фундамента.
  3. Установка арматурного каркаса и швеллеров. Разместить конструкцию следует примерно на 50 см ниже верхней части ворот. На другой стороне проема делают еще две закладные, отступив 10-15 см от края. На них крепятся ловители, которые ограничивают движение полотна ворот. Как правильно сделать закладную, будет описано ниже.
  4. Изготовление бетонного раствора (цемент, песок и щебень в нужных пропорциях).
  5. Заливка основания. В процессе бетон нужно слегка утрамбовывать. Бетону нужно дать пару дней отстояться, после чего между арматурой, которая выступает, установить три поперечных швеллера так, чтобы они располагались строго по вертикали и горизонтали. После этих действий уже можно залить остальную часть бетонного раствора.
  6. Выдержка фундамента. Идеальным вариантом будет выдержать фундамент 28 дней, однако, на практике для такого типа сооружений достаточно и 14 дней.

Технология закладки основания для откатной конструкции

Устройство фундамента для ворот с передвижными полотнами своими руками — процесс, требующий значительных затрат сил и времени. Но если правильно сделать расчеты и придерживаться технологии выполнения работ, то можно собственноручно соорудить качественную и функциональную входную группу. Рассмотрим это на примере закладки каркасно-монолитного основания.

Разработка схемы

Работы начинают с определения размеров фундамента. Для этого необходимо знать такие показатели:

  • ширину проема;
  • габариты и вес ворот;
  • тип почвы.

Оптимальная ширина фундамента — от 0,5 до 0,7 м, глубина — 1,5-2,5 м (точный показатель зависит от промерзаемости почвы), длина основания составляет свыше ½ ширины проема. При этом необходимо сделать отступ с одной стороны входной конструкции для отката полотна. Все эти данные следует отобразить на схеме.

Внимание: чертеж со всеми размерами позволит сделать расчет материалов, необходимых для сооружения основания, правильно организовать работы по его возведению

Подготовительные работы

Подготовка к сооружению основания под сдвижную конструкцию включает ряд работ. Среди них выравнивание территории, ее зачистка от растительности, корней. Согласно составленной схеме копают траншею необходимых параметров. На ее дне формируют плотную гравийно-песчаную подушку.

Изготовление металлического каркаса

Как сделать фундамент для откатных ворот крепким и надежным? Для этого его усиливают закладным элементом. Он представляет собой П-образный каркас, стойки которого сформированы из арматурных прутьев d12 и горизонтального швеллера, ширина которого составляет минимум 20 см. Его предназначение — равномерное распределение напряжения по всей конструкции.

Длина закладного элемента зависит от габаритов проема. По стандартам она должна составлять не менее ½ ширины ворот. Для откатной конструкции длиной 4 м сооружают металлический каркас длиной 2 м.

Закладной элемент укрепляют поперечным армированием, которое выполняют с шагом 0,3-0,4 м. Сборка каркаса осуществляется двумя способами:

  • при помощи сварки рамы из арматуры с последующим креплением швеллера;
  • путем приварки к металлической полосе уголков/прутьев.

Перевязка арматурных прутьев осуществляется при помощи стальной проволоки или сварки. Металлические штыри располагают так, чтобы их верхняя часть не выступала над поверхностью грунта. Горизонтальность монтажа закладного элемента обязательно следует проверять уровнем, иначе существует риск перекоса конструкции.

Заливка бетона

Для этого понадобится раствор. Готовится он из цемента и песка в соотношении 1:3. Повысить прочность конструкции можно, насыпать в раствор щебень. Как правильно залить фундамент?

Заливка траншеи бетоном проводится так, чтобы смесь покрыла не менее 2/3 высоты арматуры. Это поспособствует правильной установке ворот. Столбы для входной конструкции устанавливают заблаговременно. Технологически фундамент для ворот должен захватывать не только проем, но и консольные опоры. Бетонированию подлежит вся плоскость, которую будут занимать передвижные створки.

При этом необходимо избегать возможного перекоса каркаса. Поверхность под роликовым механизмом должна быть ровной и достаточно широкой для нормального функционирования конструкции.

На заметку: для получения качественного и надежного основания используется цемент марки не ниже М 500 и щебень фракционностью 30-40. Затвердевание фундамента длится около 2 недель, по нормам СНИП необходимо, чтобы он выстоялся на протяжении 28 дней.

Фундамент под ворота откатного типа соорудить несложно. Но при этом следует правильно сделать расчет конструкции и строго придерживаться технологии при ее возведении. Только в таком случае автоматическая система будет работать исправно, а откатные ворота будут функциональными и прослужат длительное время.

Технология для изготовления фундамента своими руками

После того как проведены все необходимые расчеты, надо выкопать яму в соответствии с определенными в результате расчетов размерами. Располагать каркас по длине надо как можно поближе к линии, по которой перемещаются откатные ворота. По ширине переднюю часть каркаса надо немного сместить от края проема. Что касается высоты, верхнюю часть каркаса надо заглублять на 10 см ниже, чем уровень поверхности земли. Сам каркас располагать надо строго в горизонтальной плоскости, надежно фиксировать: при заливке бетона своими руками его положение должно остаться неизменным.

Схема бетонирования октатных ворот.

После того как зафиксирован каркас, яму надо залить бетонной смесью приблизительно на две трети высоты будущей конструкции. Чтобы набрать хорошую прочность, бетон должен немного отстояться, хотя бы пару дней. Теперь можно между выступающими частями каркаса из арматуры вставить три поперечных швеллера. Их надо выровнять по горизонтальной и вертикальной плоскостям и приварить к арматуре. После этого можно заливать и оставшуюся часть бетона. Выдерживать фундамент для откатных ворот надо от 12-ти дней в холод, 5 дней – в летнее время, так же и для распашных. По окончании работ получиться должно ровное основание из бетона, где три поперечных швеллера расположены ниже, чем уровень проезжей части, на 5-6 см.

На практике заливку фундамента для откатных ворот производят сразу с несущим швеллером, поскольку если не удастся изнутри заполнить его бетоном, ворота будут перемещаться по пустому швеллеру и греметь.

Осталось приварить швеллер привода и основной швеллер. На основание, состоящее из трех поперечных швеллеров, укладывают основной швеллер и располагают его на воображаемой линии движения откатных ворот. При выполнении работ своими руками надо учитывать толщину ворот с навешенной обшивкой, чтобы не помещать швеллер чересчур близко к забору, иначе откатные ворота не смогут правильно перемещаться или станут задевать столбы. После того как он выставлен и своими руками приварен к основанию, следует варка швеллера под привод в качестве продолжения к основному.

Вверху столба со стороны основания надо установить металлическую закладную. Если про нее забыть, неизбежно быстрое разрушение верхней части столба при установке скобы или в процессе эксплуатации конструкции. Закладную желательно связать и сварить с арматурой, наполняющей колонну или столб изнутри.

Ту часть фундамента для откатных ворот, которая осталась открытой, следует перекрыть керамической или тротуарной плиткой. Благодаря выполнению этой несложной операции основанию можно значительно продлить срок эксплуатации.

Иван, в таком случае нужно отталкиваться от ведра объёмом 10 л. Наполнить полное ведро песком и добавить 1/3 цемента, всё перемешать будет 10 л. или.

16 октября 2015

Как производится расчет готового бетона на 1кв метр стяжки толщиной 5см? Сколько для этого потребуется песка и цемента? Чтоб лишнее не покупать. Хочу.

12 октября 2015

У разных марок бетона если мерить по объему, то меняется только отношение песка и щебня к цементу, а воды всегда берется ровно половина от объема цеме.

20 октября 2015

Иван, в таком случае нужно отталкиваться от ведра объёмом 10 л. Наполнить полное ведро песком и добавить 1/3 цемента, всё перемешать будет 10 л. или.

16 октября 2015

Как производится расчет готового бетона на 1кв метр стяжки толщиной 5см? Сколько для этого потребуется песка и цемента? Чтоб лишнее не покупать. Хочу.

12 октября 2015

У разных марок бетона если мерить по объему, то меняется только отношение песка и щебня к цементу, а воды всегда берется ровно половина от объема цеме.

Несколько дополнений: 1. Если нужно выполнить качественную гидроизоляцию жидкой резиной, желательно применять геотекстиль по всей поверхности. Расход.

23 сентября 2015

Как и чем сделать верхнюю кайму облицовки фундамента(натур.камень.плитняк)?

Copyright 2014–2017, moifundament.ru

  • работы с фундаментом
  • Армирование
  • Защита
  • Инструменты
  • Монтаж
  • Отделка
  • Раствор
  • Расчет
  • Ремонт
  • Устройство
  • Виды фундамента
  • Ленточный
  • Свайный
  • Столбчатый
  • Плитный
  • Другое
  • О сайте
  • Вопросы эксперту
  • Редакция
  • Контакты
  • Работы с фундаментом
    • Армирование фундамента
    • Защита фундамента
    • Инструменты для фундамента
    • Монтаж фундамента
    • Отделка фундамента
    • Раствор для фундамента
    • Расчет фундамента
    • Ремонт фундамента
    • Устройство фундамента
  • Виды фундамента
    • Ленточный фундамент
    • Свайный фундамент
    • Столбчатый фундамент
    • Плитный фундамент

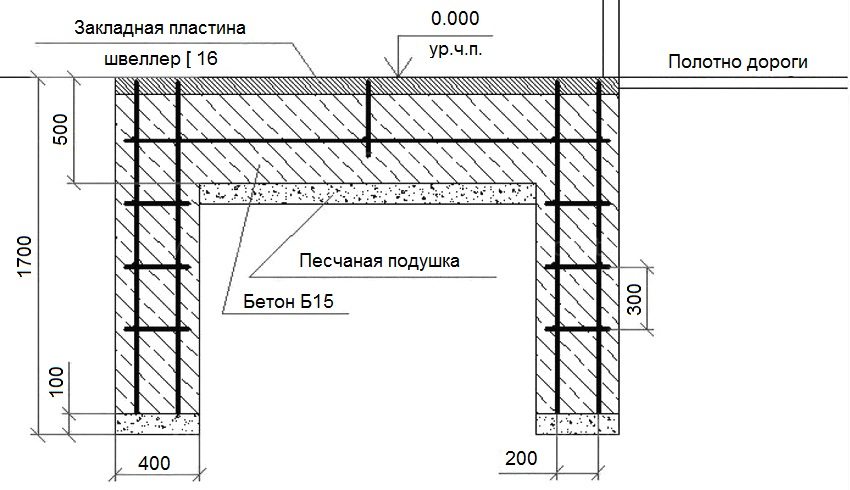

Закладная для откатных ворот

Установка откатных или сдвижных ворот отличается необходимостью соответствующим образом подготовить проем. Что входит в эту работу?

Во-первых, это подготовка основания или закладной. Это все равно что сделать фундамент для дома. Данная закладная – основной якорь всей конструкции.

Закладная представляет из себя капитально забетонированный 16-й швеллер. Высота швеллера — это ноль будущего въезда.

Если въезд будет впоследствии выложен плиткой, закладывайте швеллер выше существующей нулевой отметки на высоту плитки. Чтобы бетон при заливке полностью попал под швеллер, опалубку нужно делать в уровень с ним.

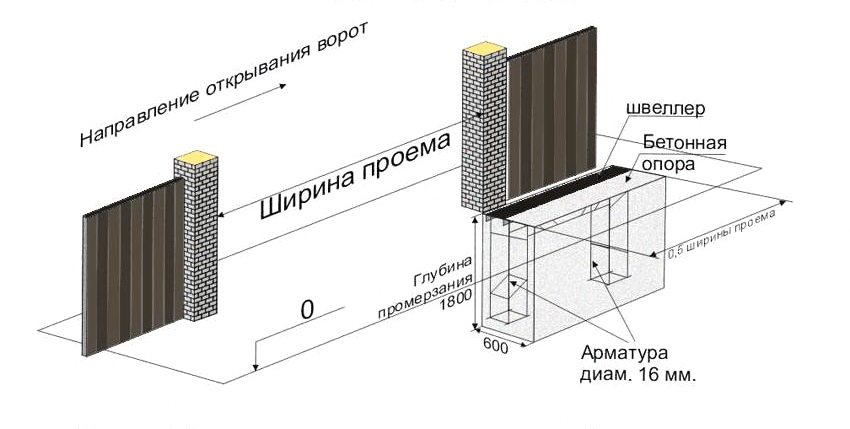

Глубина такого фундамента зависит от глубины промерзания в вашем регионе. Например по Москве и Московской области, специалисты заглубляют на 1,5м, плюс 20см на песчаную подушку.

Ошибка №1
Если вы этого не учтете, то впоследствии возможно выпирание фундамента с нарушением свободного хода ворот или даже их клин.

Капитальная полимеризация бетона происходит в течение 28 дней. Для качественной работы, что называется на века, желательно выдерживать эти сроки, и устанавливать ворота уже на бетонное основание, которое полностью набрало свою прочность.

Однако мало у кого хватает терпения на такие сроки, но хотя бы неделю выдержать необходимо.

При этом саму закладную вовсе не обязательно обваривать целой паутиной металла.

Особой прочности это не добавит и она никак не спасет при недостаточной глубине и пучении по касательной. А такая сила может достигать нескольких тонн на 1м2.

Она легко поднимает и ломает стены гаражей и домов, что уж говорить о каких-то воротах.

Поэтому вертикальных арматурин 12-16мм2 бывает вполне достаточно.

Длину приямка под фундамент рассчитывайте по формуле: длина всего проема разделенная пополам.

Например, у вас ширина ворот 4м. Значит вам нужно подготовить приямок длиной около 2м. Его ширина должна быть 40-50см.

На стандартную яму для таких ворот уходит порядка 2м3 бетона.

Сами ворота никогда не приходят в готовом виде. Створку придется собирать у себя на участке.

На заводском изделии все технологические отверстия уже подготовлены, поэтому следуя схеме инструкции, проблем с монтажом у вас возникнуть не должно.

При сборке самое главное четко контролировать геометрию.

Ошибка №2
Здесь нужно придерживаться следующего правила – все диагонали створки не должны отличаться между собой более чем на 5мм.

Центральная часть может заполняться различными материалами:

профнастил

Крепится при помощи саморезов или заклепок.

Чтобы листы при движении ворот не дребезжали в местах стыков, все щели и пространства можно заполнить силиконовым герметиком. Или просто подложить уплотнитель.

штакетник

глухое заполнение, типа филенки

Для упрочнения всей конструкции, зачастую применяют тросовую оттяжку. Ею можно легко отрегулировать требуемое соответствие по диагоналям.

Ошибка №3
Если же вы привариваете профиль в качестве укосин, будьте осторожны! При недостатке опыта, сварочные швы могут повести металл и нижнюю направляющую.

А еще ворота начнут постукивать в этих местах, как поезд на рельсах.

Технологические этапы фундаментных работ для откатных ворот

Когда будут выполнены все расчетные работы, можно приступать к непосредственному сооружению фундамента.

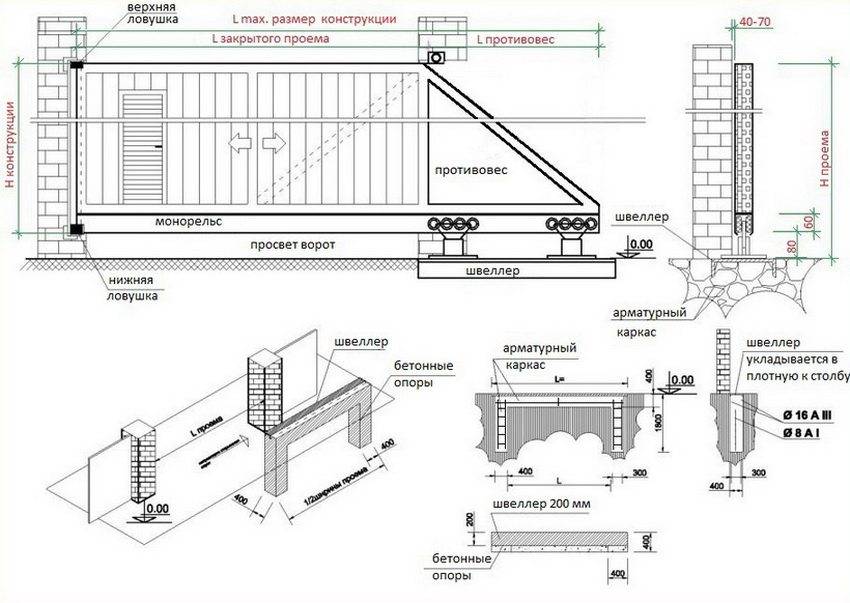

Схема монтажа откатных ворот.

Первое, что нужно сделать, – это выкопать траншею, которая соответствует высчитанным размерам. Затем сооружается основа из арматурных прутьев. Прутья либо связываются между собой проволокой, либо с применением сварочного аппарата свариваются между собой. Главное условие этой основы в том, что она должна быть очень хорошо зафиксирована.

Располагается арматурный каркас горизонтально. Верхняя, выступающая часть арматуры должна быть заглублена на 11-12 см ниже, чем поверхность грунта. Передняя часть смещается по отношению к краю проема. Приготовление бетонного раствора не вызовет затруднений. Соотношение составляющих раствора: 2 ведра цемента на 6 ведер песка. Раствор не должен быть густым.

Для прочности конструкции можно использовать добавление в бетонный раствор щебня. Если используется щебень, на вышеописанные соотношения песка и цемента добавляется два ведра щебня

Заливается очень аккуратно, следует обратить внимание на то, чтобы арматурный каркас не смещался. От этого зависит дальнейшая работа конструкции

Заливать нужно не весь раствор сразу. Заполняется яма на 1\3.

Дело в том, что такой способ заливки обеспечит полную фиксацию арматурного каркаса. В дальнейшем устанавливаются поперечные швеллеры. Три швеллера нужно установить в арматурный каркас.

Обязательно нужно выполнить выравнивание швеллеров по горизонтальным и вертикальным плоскостям. Швеллеры нужно приварить к арматурному каркасу и залить бетонным раствором. Для того чтобы раствор застыл, понадобится от 6 до 13 дней, в зависимости от погодных условий и времени года.

Итогом всех выполненных работ станет фундамент, который имеет три поперечных швеллера. Проезжая часть, вернее ее уровень, должен получиться выше на 7 см, чем расположение швеллеров. Необходимо помнить также о том, что при процессах установки фундамента нужно учитывать, что для автоматики необходимо провести электропроводку. В дальнейшем к фундаменту для откатных ворот будут крепиться все остальные части.

Полезные советы

В процессе сооружения фундамента можно упустить из внимания некоторые важные моменты, которые помогут сделать основание прочным, а работу самих ворот безукоризненной.

Обратите внимание на следующие нюансы, чтобы избежать самых распространенных ошибок:

  1. При расчете ширины основания надо учитывать вес ворот и прочность столбов, поскольку нагрузка всех элементов конструкции на фундамент может быть разной.
  2. Арматуру для закладной необходимо обвязать вязальной проволокой или приварить, поскольку это позволит крепко зафиксировать конструкцию.
  3. После установки закладного элемента заливать яму бетоном следует так, чтобы он полностью не покрыл закладные, это поможет в дальнейшем правильно установить ворота.
  4. Столбы, которые будут служить опорой для всего сооружения, следует установить заблаговременно.
  5. Заливать фундамент нужно не только под сами ворота, но и для опорных столбов.

При сооружении основания для откатных ворот обязательно нужно соблюдать все перечисленные выше правила и технологические этапы. Наверно сооруженный фундамент или неправильно установленный каркас закладного элемента не позволят автоматической системе работать правильно, спровоцируют процессы разрушения частей конструкции, ведь функцией основания для ворот является жесткая фиксация элементов крепления и восприятие направленных вертикально сил.

схема, заливка, размеры (длина 6 и 4 метра) от производителя Vorata750

Установка сдвижных воротных систем – процесс не сложный, поэтому выполнить его своими руками вполне возможно

Здесь важно определиться, какой фундамент лучше сделать под откатные ворота, именно от этого выбора будет зависеть время его изготовления

Виды фундаментов

  • Свайный – устанавливается на болотистой почве и суглинке, а также в местах, где подземные воды находятся близко к поверхности грунта. Различается монолитная и винтовая конструкция. Для устройства последнего достаточно одного дня – сваи просто ввинчиваются в землю. Для застывания цельнозаливной конструкции потребуется 2 – 4 недели.
  • Каркасно-монолитный – применяется на устойчивых либо малоподвижных почвах. Цельнозаливное основание устраивается протяженностью не менее половины ширины въездного проема. Размер фундамента под откатные ворота: глубина на 25 см должна быть ниже уровня промерзания грунта, ширина – от 0,6 м. Время производства обычно занимает неделю.

Каркасно-монолитный и цельнозаливной свайный фундамент под откатные ворота

  • Разметка территории в соответствии с чертежом.
  • Копка рва с последующим устройством песчано-гравийной подушки, оптимальная толщина для которой 15 – 20 см.
  • Сборка арматурного каркаса и его свободное размещение в траншее. Для этого к широкой полоске металла привариваются уголки либо длинные прутья. Если устраивается свайный монолит, то для его изготовления берется 20-й швеллер (закладная), к которому присоединяются три ножки из 12 – 14 арматуры с перемычками. Каркас помещается в траншею.
  • Если планируется установка автоматики, то под швеллером протягиваются провода в гофрированной трубке.
  • Яма заливается раствором в несколько этапов.

Заниматься установкой воротных систем можно будет не ранее чем через несколько недель.

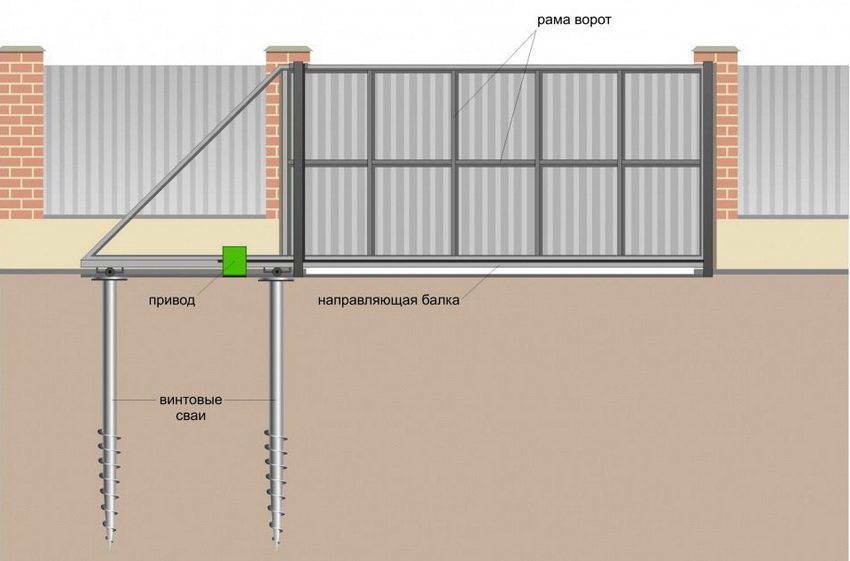

Фундамент под откатные ворота на винтовых сваях

В этом случае сваи просто вворачиваются в землю в указанных точках. Расстояние между сваями – от 2,5 до 3,5 м. При длине проема в 6 м будет достаточно 3-х свай, для 8-ми метрового – уже 4.

Процесс производства:

  • Выкапывается стартовая ямка с глубиной 40 см, окружность которой будет меньше чем диаметр лопастей сваи.
  • Опоры завинчиваются строго вертикально, после к ним приваривается швеллер.
  • После чего верхушка сваи срезается, и внутреннее пространство заполняется бетоном.
  • Кабель для автоматики может укладываться в канал швеллера на любом этапе.

Компания «Ворота 750» выполнит фундамент под откатные ворота длиной 4, 5, 6 метров в самые короткие сроки и на высоком уровне качества. Цены приятно порадуют заказчика. Кроме того, у нас можно купить сдвижные и раздвижные воротные системы известных производителей по выгодной стоимости. Обеспечивается доставка и установка конструкций. Получить нужную информацию можно по телефонам либо онлайн-связи с нашим менеджером.

Порядок установки откатных ворот

Монтаж ворот всегда следует выполнять в определенной последовательности:

  1. Создание фундамента.
  2. Монтаж кабельной разводки, если вы монтируете вариант с электродвигателем.
  3. Монтаж самих ворот и ответного столба.
  4. Монтаж автоматических устройств и проверка ворот в действии.

Для каждого из этапов монтажа откатных ворот своими руками, фото и чертежи в большом количестве можно найти в интернете.

Откатные ворота могут быть сделаны из различных материалов — дерева, металла, профнастила

Инструменты, необходимые для монтажа откатных ворот

Для установки откатных ворот понадобится ряд специализированных инструментов:

Чертежи, схемы, эскизы, конструкции подвесных ворот своими руками можно скачать на многих профессиональных строительных сайтах. Там же вы найдете перечень специализированных инструментов, необходимых для изготовления того или иного типа ворот.

Устройство фундамента

Первый этап строительства фундамента – это разметка ямы. Для этого вдоль ограды участка отмеряется расстояние, которое равно 1/2 ширины проема ворот. Ширина ямы под бетонное основание – примерно полметра в сторону участка.

Швеллер 200 мм укладывается вплотную к столбу

Схема бетонирования основы под откатные ворота

Описанный выше способ является самым распространенным, однако существует еще ряд вариантов, как обустроить фундамент:

Схема монтажа откатных ворот на винтовых сваях

Монтаж ворот

При монтаже ворот на дачу своими руками, сначала нужно выполнить разметку. Для этого по линии проема натягивается шнурок, обозначающий траекторию движения створки. Затем выполняется фиксация регулировочных площадок.

Подробная схема монтажа роликовых ворот с калиткой

Последовательность действий выглядит так:

Пример установленных откатных ворот на участке

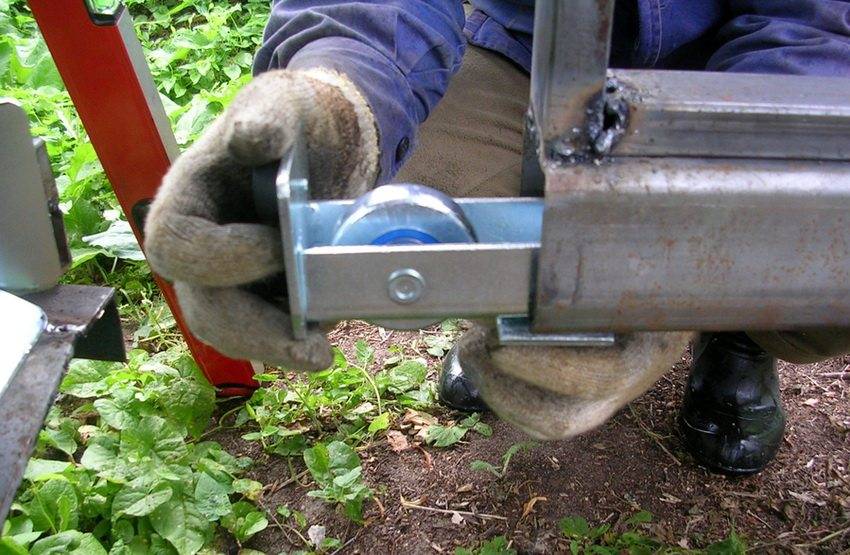

Установка концевого ролика на откатные ворота

Чертежи откатных ворот своими руками также подразумевают установку верхнего фиксатора с роликами. При этом ролики должны захватывать верх полотна, а кронштейн должен быть направлен отверстиями в сторону опорного столба.

Конструкция верхнего ловителя с роликами

Верхний уловитель в закрытом положении ворот своими верхними скобами должен касаться защитного уголка передней кромки полотна.

Схема установки нижнего уловителя

Установка закладной и заливка бетоном

Что касается закладной конструкции, то, как уже было сказано выше, для этого чаще всего используют металлические швеллера. Здесь есть один нюанс, который касается размеров этого стального профиля.

Если монтируется швеллер под номером 20, то его будет достаточно уложить в фундаментную конструкцию, прикрепив к армирующему каркасу.

Можно уложить два швеллера под номером 10, скрепив их между собой арматурой или уголками.

При этом данная конструкция укладывается так, чтобы один из профилей оказался в глубине тела фундамента.
Теперь о том, как производится установка и монтаж закладной.

Здесь также несколько вариантов. Один из них – это уложить в подготовленную траншею армирующий каркас, а затем к нему приварить швеллер. Второй вариант – собрать весь каркас вместе с закладной вне траншеи. А затем всю конструкцию уложить по месту ее назначения.

При небольшой глубине траншеи каркас собой может представлять ряд приваренных к швеллеру арматурных стержней или уголков (последний вариант лучше). Они сгибаются в виде буквы П и привариваются к швеллеру полкой. Свободными концами арматуры или уголков конструкция будет опускаться вниз.

Для усиления армирующего каркаса данного типа, рекомендуется арматуру или уголки обвязать поперечными (горизонтальными) вставками из той же арматуры или уголков.

Что касается свайного фундамента, то закладная приваривается к армокаркасу ростверка. Если это винтовые сваи из стальных труб, тогда швеллер укладывается на них и приваривается. Кстати, необходимо отметить, что дополнительно швеллер крепится к стойке откатных ворот. Но перед тем как это сделать, надо обязательно закладную выровнять по высоте и по направлению движения воротного сооружения.

Теперь о бетонировании. Этот процесс ни чем от обычной заливки фундамента не отличается. Для этого надо приготовить бетон с классической рецептурой: цемент — песок — щебень в соотношении 1:2:3. И, как обычно, залитый раствор должен выстоять не менее 28 дней. Но и тут есть один немаловажный нюанс.

Перед тем как провести заливку фундамента под откатные ворота, надо уложить под верхнюю полку швеллера электрический провод. Это на тот случай, если сами ворота будут открываться от электропривода. При этом кабель надо обязательно уложить в пластиковую гофру.

Сама заливка бетона производится в три — четыре этапа. То есть, заливается один слой и утрамбовывается. Затем на него следующий с теми же операциями по удалению воздуха из растворной смеси. И так далее

Единственное, на что надо обратить внимание, это на уровень верхней полки закладной детали. Закрывать ее раствором нельзя

В принципе, это и не получится, потому что еще на стадии установки необходимо обеспечит высоту подъема конструкции армирующего каркаса выше уровня грунта.

Сооружаемые своими руками откатные ворота на сваях должны быть обеспечены гарантированной прочностью. Поэтому заливка бетона в скважины производится в соответствии с правилами закладки свайных фундаментов. А это не только правильный подбор диаметра ям, но и правильная сборка армирующего каркаса с точным выбором диаметра используемой арматуры. Так как свайный каркас для откатных ворот сооружение небольшое, то можно использовать арматуру диаметром 6 — 10 мм. Она собирается в три или четыре ряда и обвязывается катанкой диаметром 4 — 6 мм.

Если в конструкции откатных ворот присутствует электропривод, то под него надо обязательно установить дополнительную закладную. Это может быть стальной лист толщиною 4 — 5 мм. Он приваривается к нескольким пруткам арматуры, уложенных в виде гребенки. Эта конструкция стержнями утапливается в бетон после полной его заливки. Иногда вместо такой основы, в раствор закладываются несколько анкеров. К ним впоследствии крепится подставка под привод ворот.

Если заборные столбы по каким- то причинам не могут стать опорами для ворот, тогда для них придется устанавливать отдельный опорный столб. Его обычно сооружают в конце фундамента, делая под него отдельный фундамент в виде квадратной ямы.

Делаем своими руками поэтапно.

Выбор основание

Как и при строительстве дома, при выборе типа фундамента не последнюю роль играют характеристики грунта. Если грунты не отличаются подвижностью, подойдет каркасно-монолитный фундамент для ворот.

В территориях, где грунтовые воды поднимаются высоко, рекомендуется использовать свайный фундамент. Рекомендуют использовать также на суглинках и пучинистых грунтах. Он может быть монолитным или винтовым. Монолитный, можно четко сделать, заливая столбы самостоятельно. Тогда швеллер размещайте на столбы, соединенные железобетонной канавкой.

Также можно тут использовать винтовые сваи. Их простая схема позволяет смонтировать все за один день, в чем и состоит преимущество. Не нужно будет ждать пока фундамент под ворота высохнет, а можно сразу приступать к дальнейшим работам. Также такое основание спокойно сооружается в зимнее время года. А в отношении затрат, свайное основание является очень экономичным вариантом.
